CFB鍋爐優化加床料裝置及輸渣系統環保技改簡介

欄目:出渣系統 發布時間:2018-08-16

晉江熱電有限公司    蔣星野

一、 鍋爐加床料裝置技改:

  循環流化床鍋爐加床料是較為繁重的體力勞動,很多單位仍用密集人工方式背扛床料。隨爐型的大小不同,一般加床料要10—15人,連續工作12小時以上。

    我司是DG260t/h鍋爐,爐床面積62.3m2。以鋪設床料厚度600mm計算,床料總量為37.4m3。如此之多的床料如果單靠人工從零米層背扛到64.5m層(加床料爐門中心標高),勞動強度是很大的、裝料人員是很辛苦的。

    為了克服這個問題,我們在基建施工后期做了些工作,創造了較為優化的加裝床料方式。通過現場實際操作證明,大大的減輕了體力勞動,縮短了流程時間。技改做法如下:

1.    在運轉層適當位置的鋼平臺上開設1500×1500㎜的吊裝孔;

2.    在吊裝孔正上方3200㎜處,部分利用已有鋼架及新加鋼柱梁,做成起重梁,供安裝1噸電動葫蘆用;

3.    用65×40×4.8㎜槽鋼加工制作1000×1000×1050㎜(長×寬×高)立方形吊渣鐵籃2部,供盛放袋裝渣用,鐵籃底部裝輪子,可方便靈活推移;

4.    在加渣爐門上方附近,將原有的運轉層鋼平臺向爐門口擴充1070㎜,在擴充的鋼平臺下方裝設接渣漏斗及溜渣管(該管可拆卸)。

    加裝床料時,可在零米層將預先裝好的袋裝渣裝在鐵籃里,推移鐵籃至吊裝孔下方,用電動葫蘆吊至運轉層,摘鉤后,再將鐵籃推至接渣漏斗處,最后將袋裝渣一包一包倒入漏斗,直接溜進爐門內,加渣完畢后拆卸溜渣管。

    優點:除爐膛內扒渣及預先將渣裝袋的準備工作外,整個裝卸、推移、吊裝的加渣全過程只用6個人,約8小時,既省力又省時。

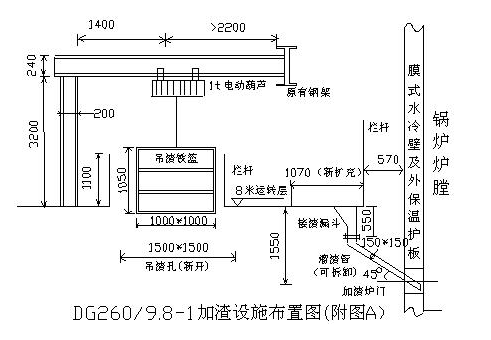

詳見附圖(A)




二、輸渣系統環保技改

  我司鍋爐采用冷渣器排渣,皮帶運輸機運渣。投產初期,各冷渣器皮帶機上的落渣口附近灰塵飛揚,污染環境。為解決這個問題進行了技改:

    在皮帶機的各落渣口做了一個“鐵罩”,鐵罩側向對接冷渣器出渣口,上部中間焊制76×3㎜鋼管,該管接至鍋爐尾部水平煙道,利用引風機負壓把原來飛揚的灰吸走,效果十分明顯。

     詳見附圖(B)、(C)

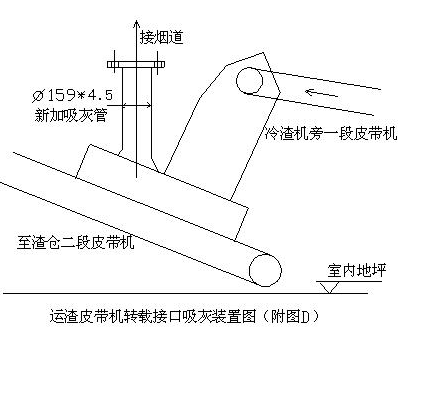

    再有,冷渣器旁一段輸渣皮帶與去渣倉的二段輸渣皮帶接口處,由于渣從高處落下,也是灰塵飛揚。我們在二段輸渣皮帶機機尾的上蓋前部加焊159×4.5㎜鋼管,并將鋼管引接至鍋爐尾部水平煙道,吸走了飛揚的灰塵,解決了問題。

詳見附圖(D)
